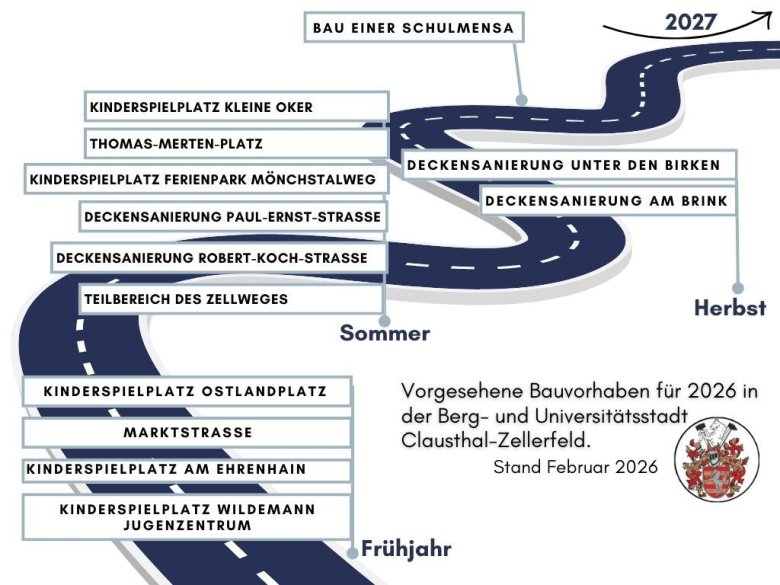

Maßnahmen in der Straßenunterhaltung

Stand: Februar 2026
Erfahren Sie hier alles über aktuelle Straßenunterhaltungs- und Hochbauprojekte. Wir halten Sie transparent und zeitnah auf dem Laufenden, um Ihnen einen Einblick in unsere städtischen Entwicklungen zu bieten.
Wir verbessern kontinuierlich unsere Verkehrsinfrastruktur und städtischen Einrichtungen.
Bitte beachten Sie, dass die Planung unserer Projekte abhängig ist von verschiedenen Faktoren wie der Verfügbarkeit der Gewerke und den Planverfahren.
Kurzbeschreibungen
Kinderspielplatz Ostlandplatz Schulenberg:
Umsetzung Spielflächenkonzept
Baubeginn: Frühjahr 2026
Bauzeit: etwa 3 Wochen;
Kosten: ca. 75.000 €
Kinderspielplatz Jugendzentrum/Freiwillige Feuerwehr Wildemann:
Umsetzung Spielflächenkonzept
Bauende: Februar 2026
Bauzeit: etwa 3 Wochen;
Kosten: ca. 94.000 €
Kinderspielplatz Am Ehrenhain:
Umsetzung Spielflächenkonzept
Baubeginn: Frühjahr 2026
Bauende: Sommer 2026
Kosten: ca. 83.000 €
Kinderspielplatz Kleine Oker – Altenau:
Umsetzung Spielflächenkonzept
Baubeginn: voraussichtlich Sommer 2026
Bauende: Herbst 2026
Kosten: ca. 55.000 €
Kinderspielplatz Ferienpark Mönchstalweg:
Umsetzung Spielflächenkonzept
Baubeginn: voraussichtlich Sommer 2026
Bauende: Herbst 2026
Kosten: ca. 40.000 €
Deckensanierung Paul-Ernst-Straße
Im Bereich Paul-Ernst-Straße in Clausthal-Zellerfeld wird die Fahrbahndecke stellenweise saniert. Die Arbeiten erstrecken sich von der Einmündung Erzstraße bis zur Einmündung Am Klepperberg. Dabei wird die alte Deckschicht auf 4 cm abgefräst und anschließend eine neue Asphaltschicht eingebaut.
Baubeginn: Sommer 2026
Bauende: Sommer 2026
Gesamtkosten: ca. 115.000 €
Deckensanierung Robert-Koch-Straße
Im Bereich Robert Koch Straße in Clausthal-Zellerfeld wird die Fahrbahndecke stellenweise saniert. Die Arbeiten erstrecken sich von der Einmündung Kurze Straße bis zur Einmündung Bauhofstraße. Dabei wird die alte Deckschicht auf 4 cm abgefräst und anschließend eine neue Asphaltschicht eingebaut.
Baubeginn: Sommer/Herbst 2026
Bauende: Sommer/Herbst 2026
Gesamtkosten: noch unbekannt
Deckensanierung Unter den Birken
Im Bereich Unter den Birken in Schulenberg wird die Fahrbahndecke stellenweise saniert. Die Arbeiten erstrecken sich von der Einmündung Wiesenbergstraße bis zur Rudolf-Keune-Straße. Dabei wird die alte Deckschicht auf 4 cm abgefräst und anschließend eine neue Asphaltschicht eingebaut.
Baubeginn: Sommer/Herbst 2026
Bauende: Sommer/Herbst 2026
Gesamtkosten: noch unbekann
Deckensanierung Am Brink
Im Bereich Am Brink in Buntenbock wird die Fahrbahndecke stellenweise saniert. Dabei wird die alte Deckschicht auf 4 cm abgefräst und anschließend eine neue Asphaltschicht eingebaut.
Baubeginn: Sommer/Herbst 2026
Bauende: Sommer/Herbst 2026
Gesamtkosten: noch unbekannt
Marktstraße
Für das Jahr 2026 ist geplant, im Rahmen des Sanierungsgebietes Zellerfeld die Marktstraße vor dem Amtsgericht sowie den Thomas -Merten -Platz umzugestalten. Derzeit laufen die Planungen inklusive Beteiligung der unteren Denkmalschutzbehörde.
Kostenumfang Marktstraße
- für die Gemeinde rd. 800.000 €,
- dazu kommen die Kosten für den Abwasserbetrieb und die Stadtwerke, die derzeit ermittelt werden.
Baubeginn: Herbst 2025
Bauende: Herbst 2026
Gesamtkosten: ca. 800.000 €
Thomas-Merten-Platz
Laufendes Verfahren.
Baubeginn: Frühjahr 2026
Bauende: -
Gesamtkosten: 1.700.000 €
Teilbereich des Zellweges
In Abhängigkeit vom Baufortschritt der Marktstraße ist geplant den Teilbereich des Zellweges von der Telemannstraße bis zur Einmündung Bornhardtstraße grundhaft auszubauen. Kostenumfang geschätzt derzeit 1,5 Mio.€
Die grundsätzlichen Planungen sind aus Vorjahren, werden derzeit überarbeitet. Der untere Teil von der Telemannstraße bis Brauhausberg liegt außerhalb des Sanierungsgebietes, hier muss der AWB die Kanalisation inkl. Hausanschlüsse erneuern.
Der Teilbereich Brauhausberg bis Einmündung Bornhardtstraße liegt im Sanierungsgebiet Zellerfeld, hier sind Fördermittel über das Städtebauförderprogramm gewährt worden.
Auch diese Maßnahme ist eine Gemeinschaftsmaßnahme Gemeinde/ AWB / Stadtwerke.
Baubeginn: In Abhängigkeit vom Baufortschritt der Marktstraße
Bauende: Herbst 2026
Gesamtkosten: 1,5 Mio €
Geplante Maßnahmen Hochbau
Bau einer Schulmensa am Alten Bahnhof
Infos folgen
